ExeSched предоставляет возможность настроить нормы времени для выполнения операций:
- время, необходимое на выполнение операции;
- время переналадки - время (часы) необходимое на перенастройку оборудования перед началом выполнения операции.
Настройка времени выполнения операции
Время выполнения операции обязательно должно быть задано для каждого рабочего центра, процесса, выпускаемого материала и операции, в противном случае невозможно будет импортировать производственные заказы

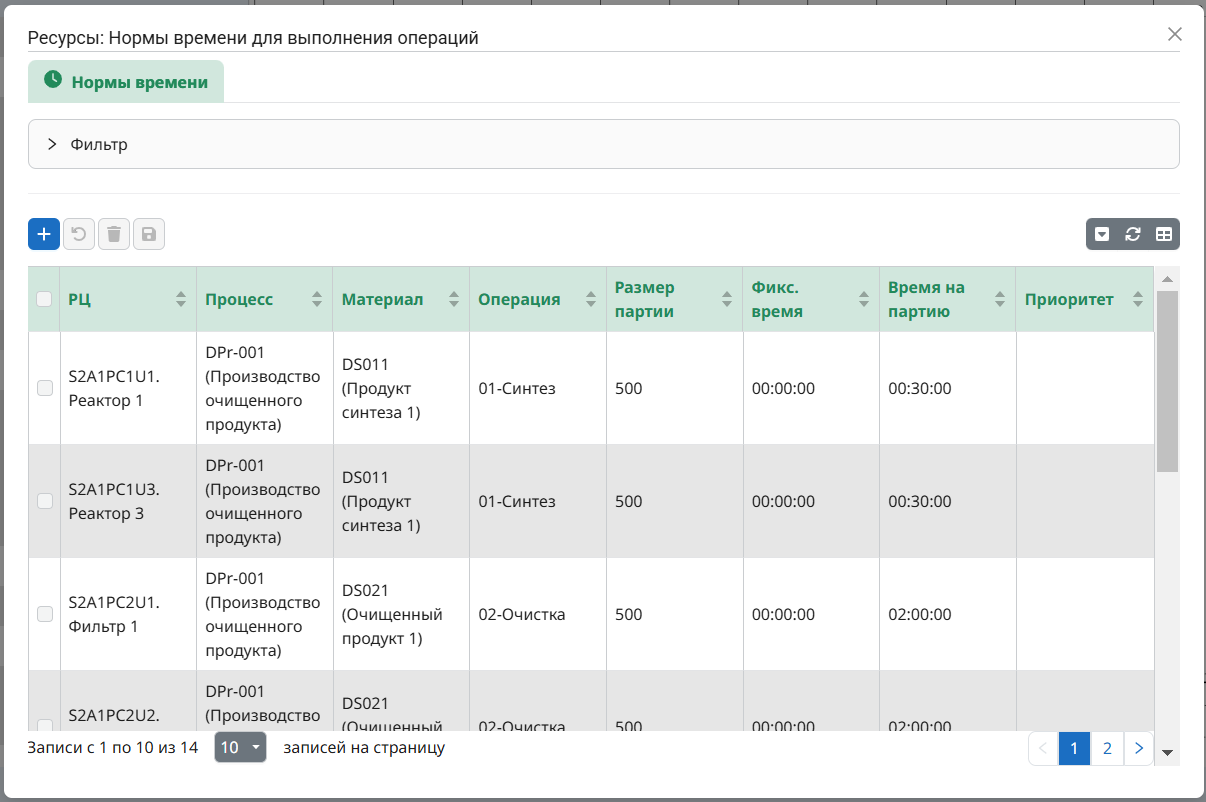

Для настройки времени выполнения операции необходимо выбрать пункт главного меню "Ресурсы - Нормы времени". В открывшемся окне отображаются все заданные нормы времени выполнения операций.
Для добавления новой нормы необходимо нажать на кнопку , после чего вверху таблицы будет добавлена новая строка, в которой необходимо указать нормативы (строка при создании заполняется значениями по умолчанию):
- РЦ - рабочий центр (объект из объектной модели), на котором выполняется операция. Необходимо выбрать рабочий центр из объектной модели (доступно дерево объектов и текстовый фильтр для поиска объекта);
- Процесс - производственный процесс, необходимо выбрать процесс из выпадающего списка доступных процессов (доступен текстовый фильтр для поиска процесса);
- Материал - выпускаемый в рамках процесса материал, необходимо выбрать материал из выпадающего списка доступных материалов (доступен текстовый фильтр для поиска материала);
- Операция - выполняемая операция, необходимо выбрать операцию из выпадающего списка доступных операций (доступен текстовый фильтр для поиска операции);
- Размер партии - размер партии для выпускаемого материала на операции, необходимо указать количество единиц продукции в партии;

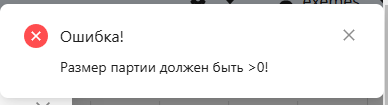

Размер партии должен быть больше 0. В противном случае будет сформировано сообщение об ошибке и запись не сохранится.
- Фиксированное время - время на выполнение всей операции, которое не зависит от количества производимых единиц продукции. Необходимо указать время в формате hh:mm:ss;
- Время на партию - время необходимое для производства 1 партии продукции. Необходимо указать время в формате hh:mm:ss;
- Приоритет - численный приоритет записи, записи с наибольшим приоритетом превалируют над записями с наименьшим приоритетом. Приоритеты используются при планировании заданий.
Обязательно указывать при конфигурации норматива все параметры операции: процесс, материал и операцию.
Доступные к выбору позиции справочников определяются загруженной в ExeSched НСИ.
Для сохранения внесенных данных необходимо после ввода данных нажать на кнопку . Если при сохранении возникли ошибки будет представлено соответствующее сообщение с текстом ошибки. Для отмены внесенных данных и удаления строки из таблицы необходимо нажать на кнопку . Ранее созданную запись можно откорректировать или удалить, выбрав ее в таблице (отметив ) и нажав на кнопку .
Настройка времени переналадки
Для настройки времени переналадки необходимо необходимо выбрать пункт главного меню "Ресурсы - Переналадки". В открывшемся окне отображаются все заданные нормы времени на переналадки.
Для добавления новой нормы необходимо нажать на кнопку , после чего вверху таблицы будет добавлена новая строка, в которой необходимо указать нормативы:
- РЦ - рабочий центр (объект из объектной модели), на котором выполняется операция. Необходимо выбрать рабочий центр из объектной модели (доступно дерево объектов и текстовый фильтр для поиска объекта);
- Время переналадки - время необходимое для перенастройки оборудования при переходе от операции одного типа к операции другого типа. Тип операции характеризуется комбинацией производимого продукта, операции и процесса;
- Параметры начальной операции - операции, после которой осуществляется переналадка:
- Процесс - производственный процесс, необходимо выбрать процесс из выпадающего списка доступных процессов (доступен текстовый фильтр для поиска процесса);
- Материал - выпускаемый в рамках операции материал, необходимо выбрать материал из выпадающего списка доступных материалов (доступен текстовый фильтр для поиска материала);
- Операция - выполняемая операция, необходимо выбрать операцию из выпадающего списка доступных операций (доступен текстовый фильтр для поиска операции);
- Параметры конечной операции - операции, перед которой осуществляется переналадка:
- Процесс - производственный процесс, необходимо выбрать процесс из выпадающего списка доступных процессов (доступен текстовый фильтр для поиска процесса);
- Материал - выпускаемый в рамках операции материал, необходимо выбрать материал из выпадающего списка доступных материалов (доступен текстовый фильтр для поиска материала);
- Операция - выполняемая операция, необходимо выбрать операцию из выпадающего списка доступных операций (доступен текстовый фильтр для поиска операции).
Доступные к выбору позиции справочников определяются загруженной в ExeSched НСИ.
При конфигурации норматива возможно указать не все (хотя бы 1) параметр для начальной и конечной операции
Если при сохранении возникли ошибки будет представлено соответствующее сообщение с текстом ошибки.
Для отмены внесенных данных и удаления строки из таблицы необходимо нажать на кнопку .
Ранее созданную запись можно откорректировать или удалить, выбрав ее в таблице (отметив ) и нажав на кнопку .
